Cara Membuat RAB Rumah yang Akurat agar Biaya Bangun Tidak Membengkak

griyaku123

Membangun rumah membutuhkan perencanaan biaya yang matang. Salah satu dokumen penting yang sebaiknya dibuat sebelum pekerjaan konstruksi dimulai adalah Rencana Anggaran Biaya atau RAB rumah. Dokumen ini memberikan gambaran mengenai jenis pekerjaan, volume, kebutuhan material, biaya tenaga kerja, hingga perkiraan total biaya pembangunan.

Tanpa RAB yang jelas, pemilik rumah akan lebih sulit mengetahui ke mana anggaran digunakan. Akibatnya, pembelian material dapat dilakukan tanpa perhitungan, perubahan pekerjaan lebih sering terjadi, dan biaya pembangunan berpotensi membengkak di tengah proyek.

RAB yang baik bukan sekadar angka perkiraan biaya per meter persegi. Semakin rinci perhitungannya, semakin mudah pemilik rumah mengontrol pengeluaran selama pembangunan.

Lalu, bagaimana cara membuat RAB rumah yang lebih akurat? Saat merencanakan bangun rumah, penyusunan RAB perlu dilakukan secara rinci agar kebutuhan material, biaya tenaga kerja, dan setiap tahapan pekerjaan dapat dihitung dengan lebih tepat. Berikut beberapa langkah penting yang perlu diperhatikan.

1. Pastikan Desain Rumah Sudah Cukup Jelas

griyaku123

Sebelum menghitung biaya, desain rumah sebaiknya sudah ditentukan terlebih dahulu.

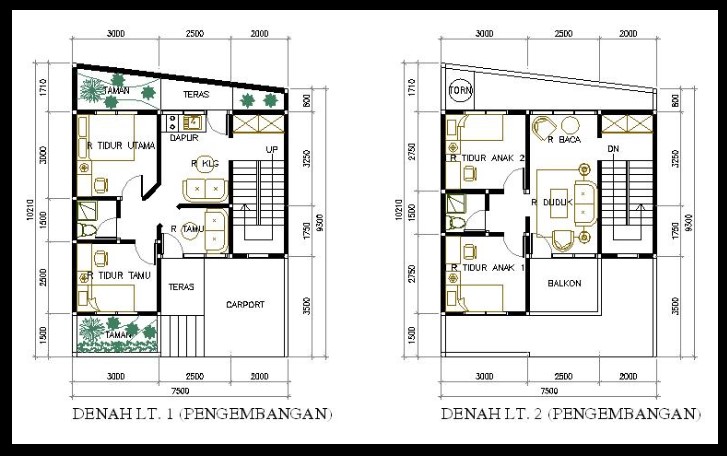

Minimal tersedia denah dengan ukuran yang jelas sehingga dapat diketahui luas ruangan, panjang dinding, ukuran pintu dan jendela, jumlah kamar mandi, bentuk atap, serta bagian rumah lainnya.

Semakin lengkap gambar yang tersedia, semakin mudah menghitung kebutuhan pekerjaan.

Untuk perhitungan yang lebih detail, biasanya dibutuhkan beberapa gambar seperti:

  • Denah rumah.
  • Tampak bangunan.
  • Potongan.
  • Denah pondasi.
  • Gambar struktur.
  • Denah atap.
  • Instalasi listrik.
  • Instalasi air.
  • Detail-detail konstruksi tertentu.

Kesalahan yang sering terjadi adalah membuat perkiraan biaya ketika desain masih sering berubah. Jika ukuran kamar, posisi dinding, bentuk atap, atau jenis material terus berubah, nilai RAB juga akan ikut berubah.

Karena itu, desain dan RAB sebaiknya saling berkaitan sejak awal.

2. Buat Daftar Seluruh Pekerjaan

Setelah desain tersedia, langkah berikutnya adalah mengelompokkan seluruh pekerjaan pembangunan.

Secara umum, pembangunan rumah dapat terdiri dari pekerjaan:

  • Persiapan.
  • Pekerjaan tanah.
  • Pondasi.
  • Struktur beton.
  • Pasangan dinding.
  • Plester dan acian.
  • Atap.
  • Plafon.
  • Lantai.
  • Pintu dan jendela.
  • Sanitasi.
  • Plumbing.
  • Instalasi listrik.
  • Pengecatan.
  • Pekerjaan finishing.

Rumah tertentu mungkin mempunyai pekerjaan tambahan seperti pagar, kanopi, balkon, taman, kitchen set, kolam, atau elemen dekoratif lainnya.

Semakin lengkap daftar pekerjaan, semakin kecil kemungkinan ada biaya besar yang terlupakan.

3. Hitung Volume Pekerjaan dengan Teliti

griyaku123

Volume merupakan salah satu bagian terpenting dalam RAB.

Setiap pekerjaan mempunyai satuan yang berbeda. Misalnya pekerjaan lantai dapat dihitung dalam meter persegi, pekerjaan beton dalam meter kubik, panjang pipa dalam meter, sedangkan beberapa komponen dapat dihitung dalam unit atau set.

Contoh sederhananya, jika sebuah dinding mempunyai panjang 5 meter dan tinggi 3 meter, maka luas awalnya adalah:

5 meter × 3 meter = 15 m²

Setelah itu, luas pintu atau jendela pada bidang tersebut dapat diperhitungkan sesuai metode pengukuran yang digunakan.

Kesalahan kecil dalam volume yang terjadi pada banyak item dapat menghasilkan selisih biaya yang cukup besar secara keseluruhan.

Karena itu, jangan hanya menggunakan perkiraan kasar jika ingin mendapatkan RAB yang lebih akurat.

4. Tentukan Spesifikasi Material Sejak Awal

Menulis "lantai keramik" saja belum cukup.

Harga keramik dapat sangat berbeda tergantung ukuran, merek, motif, kualitas, dan jenis produknya. Hal yang sama berlaku untuk cat, sanitary, kusen, kaca, genteng, kabel, pipa, dan berbagai material lainnya.

Karena itu, RAB sebaiknya dibuat berdasarkan spesifikasi material yang jelas.

Contohnya:

Keramik lantai ukuran 60 x 60 cm

akan memberikan gambaran yang lebih jelas dibandingkan hanya menulis: keramik lantai.

Jika merek atau seri produk belum ditentukan, setidaknya tentukan kelas kualitas atau kisaran spesifikasinya.

Dengan cara ini, pemilik rumah dapat membandingkan penawaran kontraktor secara lebih adil karena spesifikasi yang dibandingkan relatif sama.

5. Gunakan Harga Material yang Sesuai Kondisi Lapangan

griyaku123

Harga material dapat berbeda berdasarkan lokasi proyek, jumlah pembelian, biaya pengiriman, merek, dan pemasok.

Karena itu, jangan menggunakan harga lama tanpa melakukan pengecekan kembali.

Mintalah informasi harga dari toko bangunan atau supplier yang memang dapat mengirimkan material ke lokasi proyek.

Perhatikan juga apakah harga tersebut sudah termasuk ongkos pengiriman atau belum.

Sebagai contoh, pasir dengan harga yang terlihat murah belum tentu menghasilkan biaya akhir yang lebih rendah jika biaya angkutnya cukup besar.

Untuk material yang digunakan dalam jumlah banyak seperti semen, pasir, batu, bata, besi, dan material dinding, perubahan harga sedikit saja dapat memengaruhi total anggaran.

6. Hitung Biaya Tenaga Kerja

RAB rumah tidak hanya berisi material. Biaya tenaga kerja juga harus diperhitungkan dengan jelas.

Sistem pekerjaan dapat menggunakan tukang harian, borongan tenaga, maupun borongan pekerjaan tertentu. Masing-masing mempunyai cara perhitungan yang berbeda.

Jika menggunakan sistem borongan, pastikan ruang lingkup pekerjaannya jelas.

Misalnya, apakah harga pekerjaan sudah termasuk:

  • Tukang.
  • Pekerja.
  • Mandor.
  • Alat bantu.
  • Transportasi.
  • Pekerjaan pendukung lainnya.

Semakin jelas ruang lingkupnya, semakin kecil kemungkinan terjadi perbedaan pemahaman ketika proyek berlangsung.

7. Gunakan Rumus Dasar RAB

griyaku123

Secara sederhana, biaya sebuah pekerjaan dapat dihitung menggunakan rumus:

Volume pekerjaan × harga satuan = jumlah biaya pekerjaan

Misalnya suatu pekerjaan mempunyai volume 50 m² dengan harga satuan Rp150.000 per m², maka:

50 m² × Rp150.000 = Rp7.500.000

Perhitungan kemudian dilakukan terhadap seluruh item pekerjaan.

Setelah semuanya dijumlahkan, akan diperoleh gambaran total kebutuhan biaya proyek.

Namun, harga satuan perlu disusun dengan benar karena dapat terdiri dari biaya material, tenaga kerja, alat, dan komponen lain sesuai jenis pekerjaannya.

8. Jangan Lupakan Pekerjaan Kecil

Salah satu penyebab anggaran pembangunan terasa membengkak adalah banyaknya pekerjaan kecil yang sejak awal tidak dimasukkan ke dalam RAB.

Contohnya dapat berupa:

  • Floor drain.
  • Engsel.
  • Handle pintu.
  • Stop kontak.
  • Sakelar.
  • Lampu.
  • Kran.
  • Aksesori kamar mandi.
  • Pembuangan air hujan.
  • Pekerjaan pembersihan.
  • Perlengkapan kecil lainnya.

Nilai setiap barang mungkin tidak terlalu besar jika dilihat satu per satu. Namun jika jumlahnya banyak, totalnya dapat menjadi cukup berarti.

Karena itu, RAB yang rinci biasanya memberikan gambaran biaya yang lebih realistis.

9. Siapkan Dana Cadangan

Walaupun RAB sudah dibuat secara rinci, pembangunan tetap mempunyai kemungkinan menghadapi kondisi yang tidak sepenuhnya dapat diprediksi.

Misalnya kondisi tanah berbeda dari perkiraan, terdapat kebutuhan pekerjaan tambahan, harga material berubah, atau ditemukan bagian yang perlu disesuaikan ketika pekerjaan berlangsung.

Karena itu, sebaiknya tersedia dana cadangan proyek.

Besarnya dapat disesuaikan dengan kondisi proyek, tingkat kepastian desain, kondisi lahan, serta risiko pekerjaan.

Dana cadangan bukan alasan untuk membelanjakan anggaran secara bebas. Dana tersebut sebaiknya digunakan hanya ketika memang terdapat kebutuhan yang dapat dijelaskan.

10. Hindari Perubahan Desain Saat Pekerjaan Berjalan

griyaku123

Perubahan desain merupakan salah satu hal yang dapat mengganggu anggaran.

Misalnya dinding yang sudah selesai kemudian dibongkar karena posisi pintu ingin dipindahkan. Selain membutuhkan biaya pembongkaran, material dan tenaga untuk membuat bagian baru juga harus dibayar.

Demikian juga jika setelah pekerjaan berjalan pemilik ingin mengganti ukuran keramik, model jendela, jenis sanitary, atau material finishing dengan produk yang lebih mahal.

Karena itu, sebelum pembangunan dimulai, luangkan waktu untuk memastikan desain dan spesifikasi benar-benar sesuai kebutuhan.

Perubahan kecil tetap mungkin terjadi, tetapi perubahan besar sebaiknya diminimalkan.

11. Cocokkan RAB dengan Progres Lapangan

RAB sebaiknya tidak berhenti menjadi dokumen perencanaan.

Ketika pembangunan berlangsung, RAB dapat digunakan sebagai alat kontrol. Bandingkan pekerjaan yang sudah selesai dengan anggaran yang sudah dikeluarkan.

Misalnya proyek sudah mencapai pekerjaan struktur tertentu. Pemilik dapat melihat berapa nilai pekerjaan tersebut dalam RAB dan membandingkannya dengan pengeluaran aktual.

Dengan sistem pencatatan seperti ini, penyimpangan biaya dapat diketahui lebih awal.

Jika terdapat pengeluaran yang jauh lebih tinggi, penyebabnya dapat segera diperiksa sebelum masalah berkembang menjadi lebih besar.

12. Catat Setiap Perubahan RAB

griyaku123

Jika selama pembangunan terdapat perubahan pekerjaan, jangan hanya disampaikan secara lisan.

Buat catatan mengenai pekerjaan tambah atau kurang.

Misalnya pemilik menambah satu kamar mandi, mengganti material lantai, memperbesar jendela, atau mengurangi pekerjaan tertentu.

Catat perubahan volume dan nilainya.

Dengan cara tersebut, total biaya proyek dapat terus diperbarui sehingga pemilik mengetahui posisi anggaran yang sebenarnya.

Dokumentasi ini juga membantu menjaga transparansi antara pemilik rumah dan pihak yang mengerjakan pembangunan.

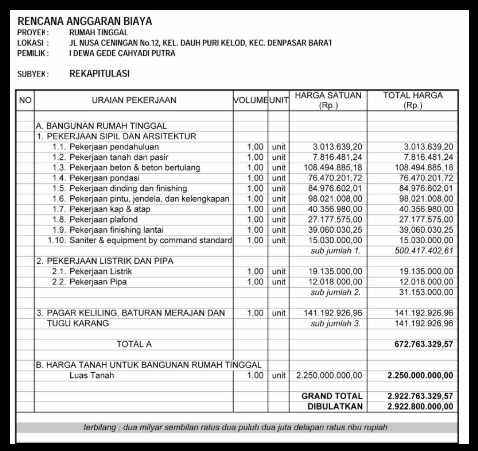

Contoh Format Sederhana RAB Rumah

No. Jenis Pekerjaan Volume Satuan Harga Satuan Jumlah
1 Pekerjaan Persiapan 1 Ls Rp5.000.000 Rp5.000.000
2 Pasangan Dinding 150 m² Rp150.000 Rp22.500.000
3 Pekerjaan Lantai 100 m² Rp200.000 Rp20.000.000

Tabel di atas hanya merupakan contoh sederhana. Dalam RAB proyek yang sebenarnya, daftar pekerjaan biasanya jauh lebih rinci dan disesuaikan dengan desain serta spesifikasi rumah.

RAB Harus Transparan dan Mudah Dipahami

RAB yang baik tidak harus dibuat dengan tampilan yang rumit. Yang terpenting adalah informasi di dalamnya jelas dan mudah diperiksa.

Minimal terdapat informasi mengenai:

jenis pekerjaan – volume – satuan – harga satuan – jumlah biaya .

Jika diperlukan, dapat ditambahkan kolom material, merek, spesifikasi, keterangan, atau progres pekerjaan.

Dengan format yang rapi, pemilik rumah dapat memahami bagian mana yang membutuhkan biaya besar dan bagian mana yang masih dapat disesuaikan dengan anggaran.

Kesimpulan

Membuat RAB rumah yang akurat agar biaya bangun tidak membengkak membutuhkan proses yang sistematis. Perhitungan sebaiknya dimulai dari desain yang jelas, kemudian dilanjutkan dengan daftar pekerjaan, perhitungan volume, penentuan spesifikasi material, harga satuan, biaya tenaga kerja, dan kebutuhan pekerjaan pendukung.

Jangan hanya mengandalkan perkiraan biaya per meter persegi jika ingin mengetahui kebutuhan dana secara lebih rinci. Perhitungan per item pekerjaan memberikan gambaran yang lebih mudah dikontrol selama pembangunan.

Selain itu, hindari terlalu banyak perubahan desain ketika pekerjaan sudah berjalan dan selalu catat pekerjaan tambah-kurang yang terjadi di lapangan.

RAB juga sebaiknya digunakan sebagai alat pengendalian biaya selama proyek, bukan hanya dibuat sebelum pembangunan kemudian disimpan.

Dengan gambar kerja yang jelas, spesifikasi material yang transparan, volume yang dihitung dengan teliti, harga yang diperbarui, serta pengawasan pengeluaran secara rutin, risiko biaya pembangunan membengkak dapat ditekan.

Pada akhirnya, tujuan membuat RAB bukan sekadar mengetahui berapa biaya membangun rumah, tetapi membantu pemilik rumah menggunakan anggaran secara terencana, transparan, dan sesuai dengan kualitas bangunan yang diharapkan.
